电子厂房洁净改造:成本构成与工期规划详解

电子厂房洁净改造是提升产品良率与生产环境稳定性的关键工程。其成本与工期受原有厂房条件、洁净等级、施工范围等多重因素影响。本文将系统解析改造中的主要成本构成与典型工期安排,为相关企业提供决策参考。
首页 新闻资讯 行业资讯 电子厂房洁净改造:成本构成与工期规划详解

常见问题

Q电子厂房由十万级升级到万级,洁净改造成本大概会增加多少?
A由ISO 8升级到ISO 7,换气次数需从约10次/h提高到25-40次/h,H14级高效过滤器与FFU安装数量成倍增加,温湿度须稳定控制在22±2℃、45±10%RH,综合造价通常上涨30%-50%。
Q电子厂房洁净改造一般需要多长时间完工?
A仅对单一生产区间进行局部升级,工期约1-2个月;涉及结构加固与全系统更新的大面积翻新需3-6个月。风管检漏、风速调试(洁净区回风口风速一般≤2m/s)及压差10-15Pa验证还会占用额外1-2周。
Q规划洁净改造时最常见的误区有哪些?
A一是只看初始报价,忽视HEPA更换与FFU长期运行能耗;二是为赶工期压缩系统调试与验证。建议采用EPC总承包,将22±2℃温度、10Pa洁净区与非洁净区压差等参数写入合同,并按ISO 14644-1标准验收。

改造成本的核心构成

电子厂房洁净改造的成本并非单一项目,而是由多个模块组成。首要部分是围护结构改造,包括洁净室彩钢板隔墙、吊顶的安装或更换,以及环氧自流平或PVC地板的铺设。这部分材料与人工费用通常占据总成本的相当比例。其次,净化空调系统是另一大支出,涵盖高效过滤器(HEPA)、空调机组、风管、FFU(风机过滤单元)等设备的采购与安装。系统设计的复杂程度与洁净等级要求直接关联造价。

改造成本的核心构成
电子厂房洁净改造的成本并非单

此外,电气照明系统(如洁净灯具、应急照明)、自控系统(温湿度、压差监控)、以及工艺管道(如特气、纯水)的改造或新增,均需计入预算。值得注意的是,设计费、报建费、第三方检测费以及项目管理费等间接成本也需提前规划。总体而言,从十万级(ISO 8)升级到万级(ISO 7)或更高,成本会有显著跃升。

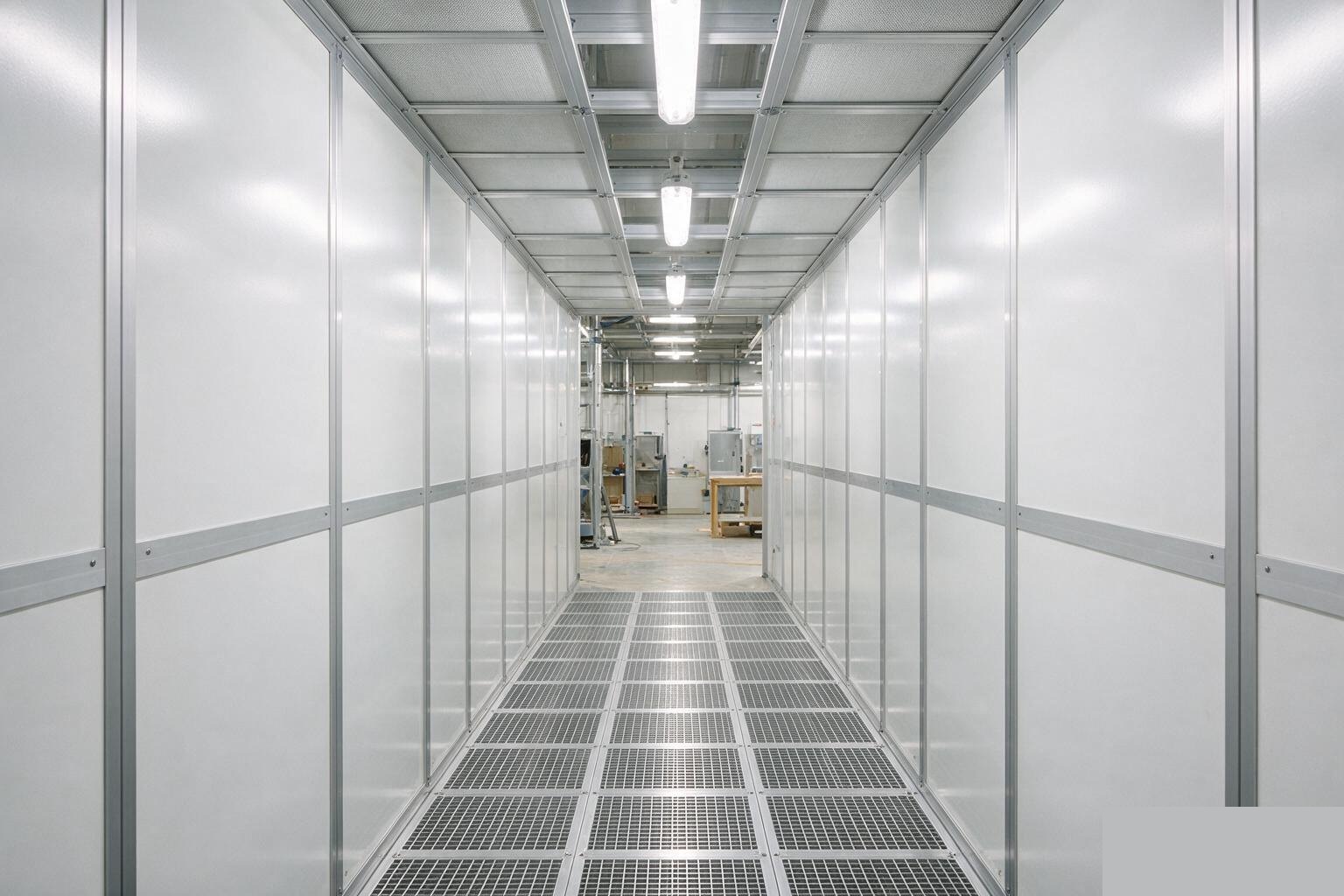

洁净围护与走廊施工

影响工期的主要因素

洁净改造的工期长短首先取决于改造范围。局部区域改造,例如仅对某一生产区间进行升级,工期可能控制在1-2个月内。若涉及大面积厂房的整体翻新,包括结构加固、全部系统更新,周期则可能延长至3-6个月甚至更久。改造期间能否协调好生产与施工,实行分区、分阶段作业,是缩短对现有生产影响的关键。

施工工艺的复杂性也直接影响进度。例如,高洁净等级房间对密封性要求极高,彩钢板拼接、阴阳角处理等细节施工耗时较长。净化空调系统的风管制作、安装、检漏和调试也是一个耗时环节。此外,材料供应周期、现场管理效率、以及是否需要配合设备厂商进行工艺管道接口等,都会对总工期产生叠加影响。因此,一份详尽且留有余量的施工计划至关重要。

规划建议与常见误区

成功的改造始于精准的需求分析与前期规划。企业应明确改造后所需的洁净等级、温湿度、防静电等具体参数,并由专业净化工程公司进行现场勘查与评估。常见误区包括:仅关注初始报价而忽视系统长期运行的能耗与维护成本;或为了赶工期,压缩必要的调试与验证时间,导致后期运行不稳定。

建议采用EPC(设计、采购、施工)总承包或类似一体化服务模式,这能有效统一设计与施工标准,减少接口矛盾,从而更好地控制总成本与总工期。在方案设计阶段,就应考虑未来产能扩充的可能性,预留相应的升级空间,避免短期内的二次改造。
